本报讯 (王军 记者 甘国江 文/图)6月6日,随着10千伏蜂民线和蜂大线最后一组接地线的拆除,国网乐山供电公司支援“6·1”雅安芦山、宝兴地震的供电抢修恢复工作宣告圆满完成。
6月2日上午9点,国网乐山供电公司援雅应急队正式出发驰援雅安,开展震后供电恢复工作。当天下午,援雅应急队抵达芦山县,并按照国网四川省电力公司统一安排,开展受损线路的勘察和巡视工作。
6月3日,援雅应急队接到新命令——负责10千伏蜂民线和蜂大线的电力抢修恢复工作。
接到任务后,援雅应急队立即组织14名工作人员,分成3组对两条受损线路开展全线巡视勘察。通过巡视发现,两条10千伏线路多处受损,其中一段约700米的线路受山体滑坡影响受损较为严重。有了现场勘察巡视情况资料,抢修队伍很快制定了抢修恢复方案。
6月5日,抢修工作全面铺开。为了保质保量、快速完成抢修任务,援雅应急队队员们以顽强的战力与余震赛跑、与滚石抗争。

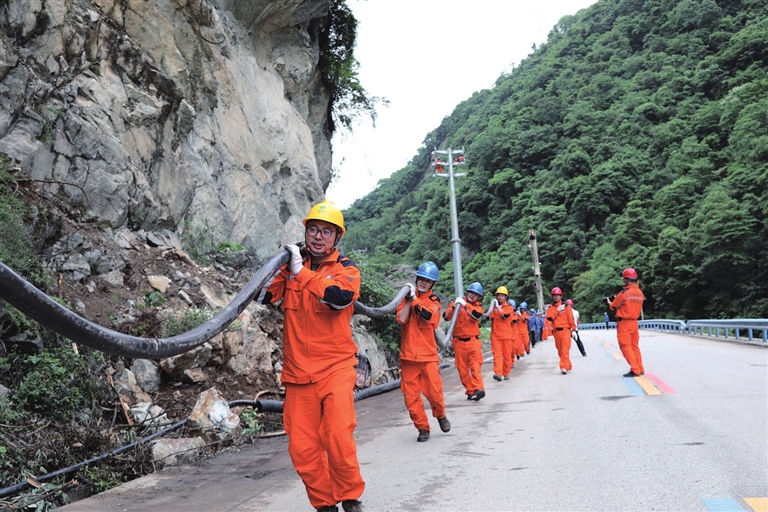

飞巡线路18公里、杆塔240基,展放10千伏电缆1600米,新立12米电杆一根,完成两回高压电缆跨越公路……5天时间,国网乐山供电公司援雅应急队以极高效率和顽强的战力,用43人的队伍完成了正常情况下200人才能完成的抢修任务,在应急抢险中跑出“嘉速度”。
